为全面贯彻落实县委十四届十次全体会议精神,按照县委十四届十次全会报告、2021年政府工作报告和《梁山县2021年“十大行动计划”(草案)》部署的重点工作、重点项目、重要事项,按照“全县一张网,先急后缓,分期实施”的原则按照全县水系规划和“全域一张网、四季水长流”的要求,继续围绕“水韵梁山”建设规划,以推动黄河流域高质量发展为目标,对区域内引黄工程及河(渠)系建筑物等进行综合治理,制定《2021年“水韵梁山”建设工作(草案征求意见稿)》。
为使该实施方案科学合理,切实可行,现将《草案征求意见稿》予以公布,向社会公众征求建议或意见,征求意见期限:2021年1月21日-2021年2月 20 日。
联系方式:
电话:0537-7322982
电子邮箱:lsswj7322982@163.com
通讯地址:梁山县人民中路24号
附件:《2021年“水韵梁山”建设工作(草案征求意见稿)》
梁山县水务局
2021年1月 21 日
相关链接:【征集反馈】关于《2021年“水韵梁山”建设工作(草案征求意见稿)》网上征求意见的公告反馈情况说明
附:
2021年“水韵梁山”建设工作
(草案征求意见稿)
为全面贯彻落实县委十四届十次全体会议精神,按照县委十四届十次全会报告、2021年政府工作报告和《梁山县2021年“十大行动计划”(草案)》部署的重点工作、重点项目、重要事项,按照“全县一张网,先急后缓,分期实施”的原则,制定2021年“水韵梁山”建设工作计划如下:
一、总体目标
按照全县水系水网规划和“全域一张网,四季水长流”要求,继续围绕“水韵梁山”建设规划,以推动黄河流域生态保护和高质量发展为重点,对区域内引黄工程、河(渠)系及建筑物、农村坑塘等进行综合治理。
二、主要任务
(一)配合实施引黄西线工程。引黄西线工程是济宁市重点水利工程,自梁山引黄闸引水,利用引黄灌区渠道等向济宁市周边水厂进行供水。工程线路总长 127.02公里。
(二)实施中水北流工程。主要任务是通过新开挖沟渠和利用现有河道,连通环城水系、金码河,实现雨洪资源和非常规水综合利用。一是扩挖张楼干沟,将中水送到金码河,线路总长度约6公里。二是在西环河北头,扩挖西环、蒙馆路西侧沟,将中水送至金码河后,提水送入寿张集、大路口区域,线路总长度约10公里。
(三)实施中水南流提升工程。主要任务是扩大中水回用规模,将流畅河与陈垓灌区渠系进行连通。拟改造提升解庄提水站,通过水闸控制,沿解庄沟过梁济公路(1.7公里处)向南穿沃德挂车厂,至陈垓南干渠,输水线路总长度3.47公里。
(四)实施完善引黄灌区农业节水工程建设。在2020年骨干工程实施的基础上,计划在2021年6月底前基本完成剩余的田间配套工程建设,加快推进灌区现代化建设水平。
(五)实施农村坑塘治理工程。结合美丽乡村建设、农村人居环境整治等工作,实施渠道清淤、水系联通等工程建设,使全县三分之二的村能够引黄河水入塘。
(六)乡镇治理工程。根据各乡镇在近年汛期及农田灌溉中暴露出的薄弱环节,大力开展以乡镇级沟渠治理,打通“竹节沟”、“断头沟”,恢复提升田间灌排能力为主要内容的农田水利建设。全县共计划清理疏浚沟渠51.8公里,建设建筑物18座。
三、推进措施
(一)强化组织领导。为加强对2021年度“水韵梁山”建设工作的组织领导,调整充实“水韵梁山”建设指挥部,实行各级领导包工程责任制,各乡镇(街道)由主要领导亲自挂帅,分管领导靠上抓,层层落实目标责任,确保每项工程责任有人负、工作有人抓。全县各级各有关部门要密切配合,团结协作,切实解决好影响工程建设实施过程中遇到的各种困难和问题,真正在全县范围内形成集中领导、集中时间、集中财力大搞水利重点工程建设的热潮。
(二)科学统筹规划。坚持“因地制宜,科学规划,综合治理,讲求实效”的原则,突出抓好工程建设规划。水务部门要依据全县全域水系水网规划及“水韵梁山”建设三年行动方案要求,认真编制实施方案,各乡镇(街道)也要立足本地实际,确定治理方案,确保设计科学,重点突出,注重实效。
(三)广泛宣传发动。各乡镇(街道)要充分利用宣传车、悬挂横幅、发放传单等形式,开展形式多样的宣传活动,让群众充分认识到开展“水韵梁山”建设的重大意义,增强广大干部群众大搞水利建设的紧迫感和责任感,努力营造良好的舆论氛围。
(四)多渠道筹集资金。在积极争取上级资金扶持的同时,加大县级财政投入。同时,利用上级涉农资金,用于实施县级统一规划的工程项目建设。
(五)搞好清障迁占。有关乡镇(街道)要按照“谁受益,谁承担”和属地管理的原则,积极动员群众,搞好重点工程项目实施前的清障迁占工作,以确保工程建设的快速推进。
(六)加强质量和安全监管。加强项目工程建设管理,严格基本建设程序和工程“四制”管理,加强施工现场检查和督导,实行技术人员包工程、包质量岗位责任制,严格按照规划设计标准进行检查和验收,确保工程质量和标准。加强安全生产管理,落实安全生产责任制,强化安全措施,加大安全隐患排查和整改,确保工程安全、人员安全和生产安全。
(七)加强工程管护。进一步加强河长制工作,对河湖沟渠进行综合整治、综合管护。建立河管员管理体系,加强河道日常维护。加大水行政执法力度,依法加强河道及水利工程建设管理,确保已建成水利设施充分发挥效益。
(八)搞好督导考核。成立水利重点工程建设督导组和宣传报道组,县委县政府督查、宣传、水务等部门要组织专门人员,对各重点水利工程建设进行督导检查和宣传报道,定期、不定期地对重点水利工程建设实施情况进行专项督查考核,并在宣传媒体上公布重点工程和各乡镇自办工程进度。同时,实行严格的督导问责机制,对在工程建设中做出突出贡献的单位和个人,按规定给予表彰奖励,对工作敷衍塞责,推进缓慢,没有取得实际进展的单位和个人,进行严肃问责。

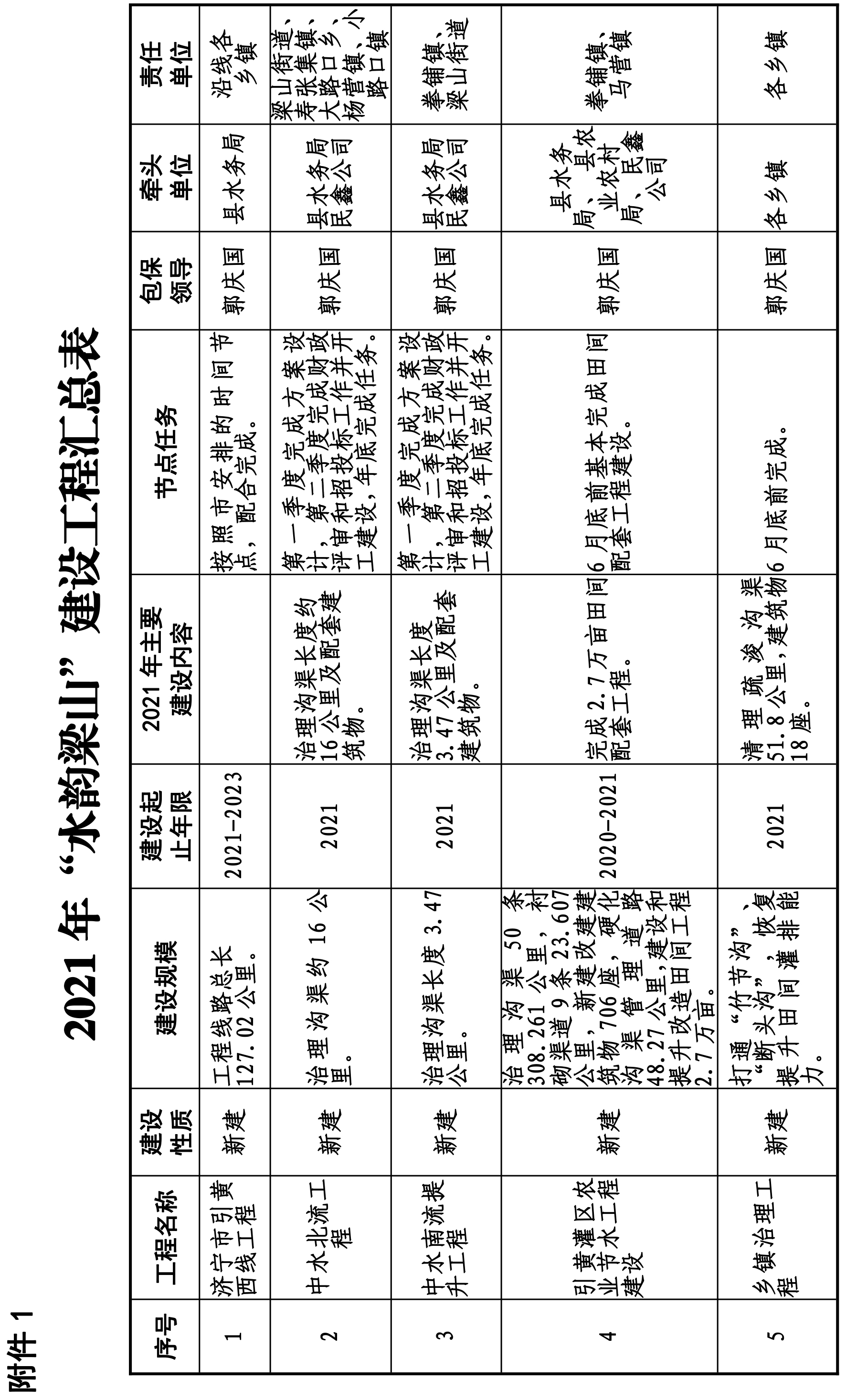

附件:1.2021年“水韵梁山”建设工程汇总表

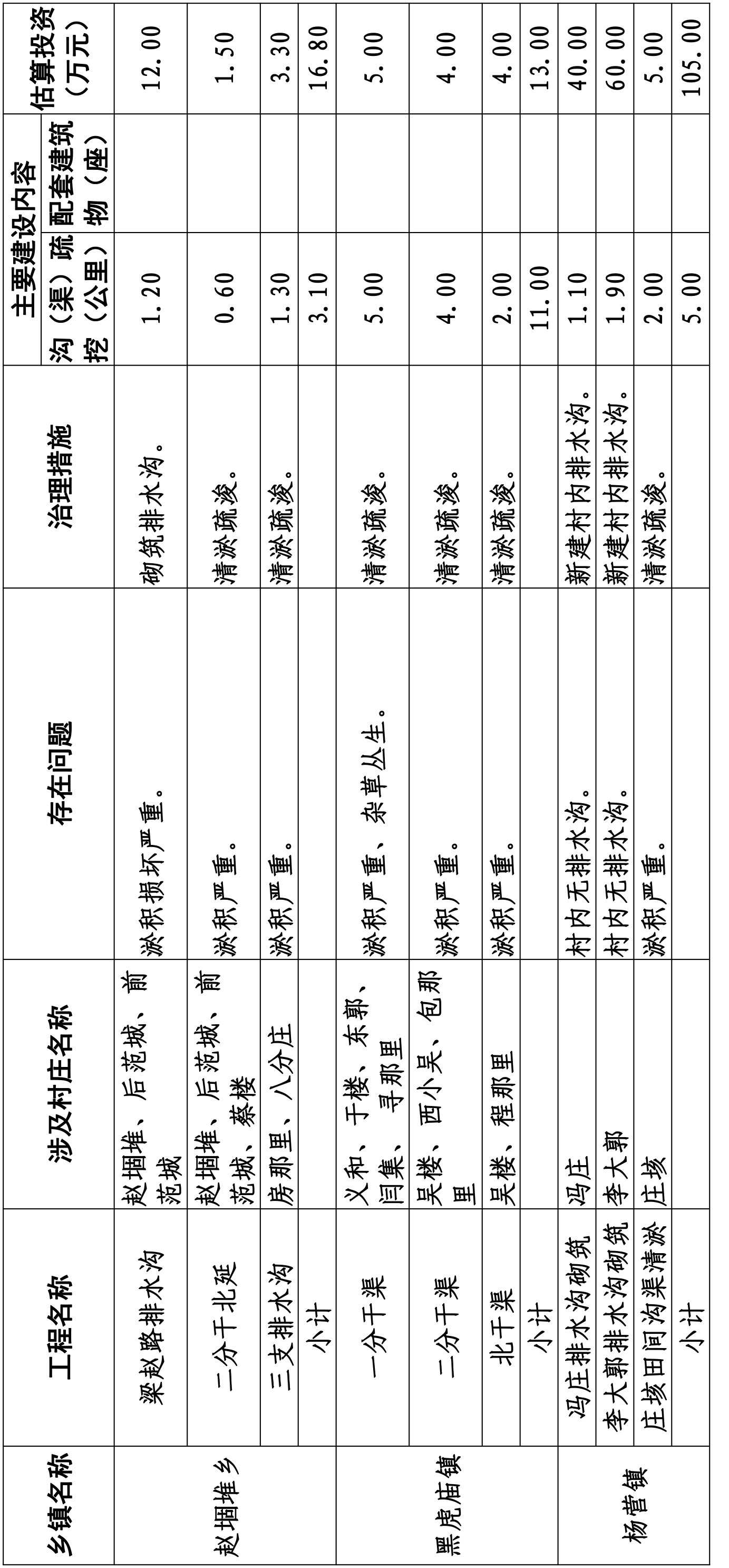

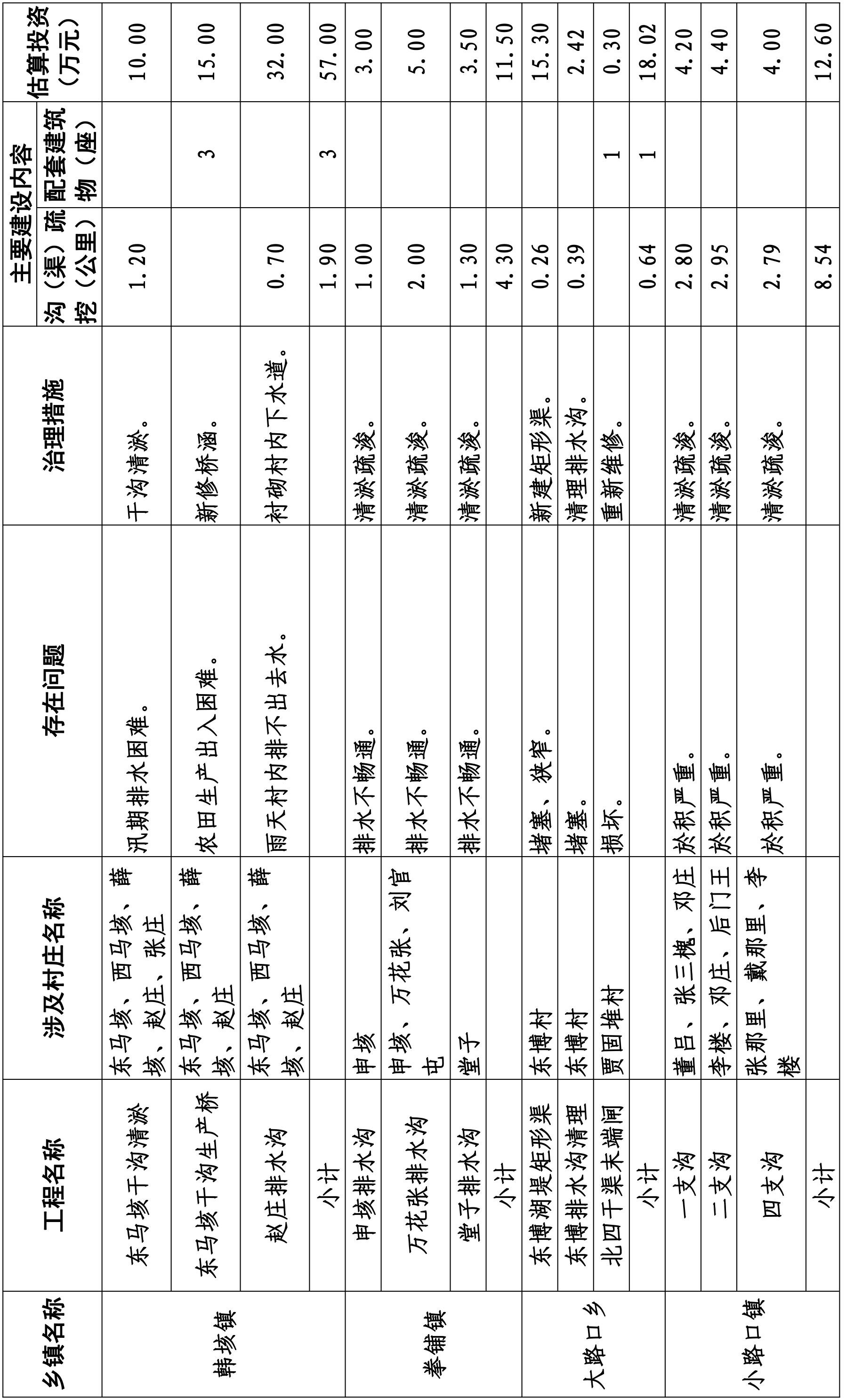

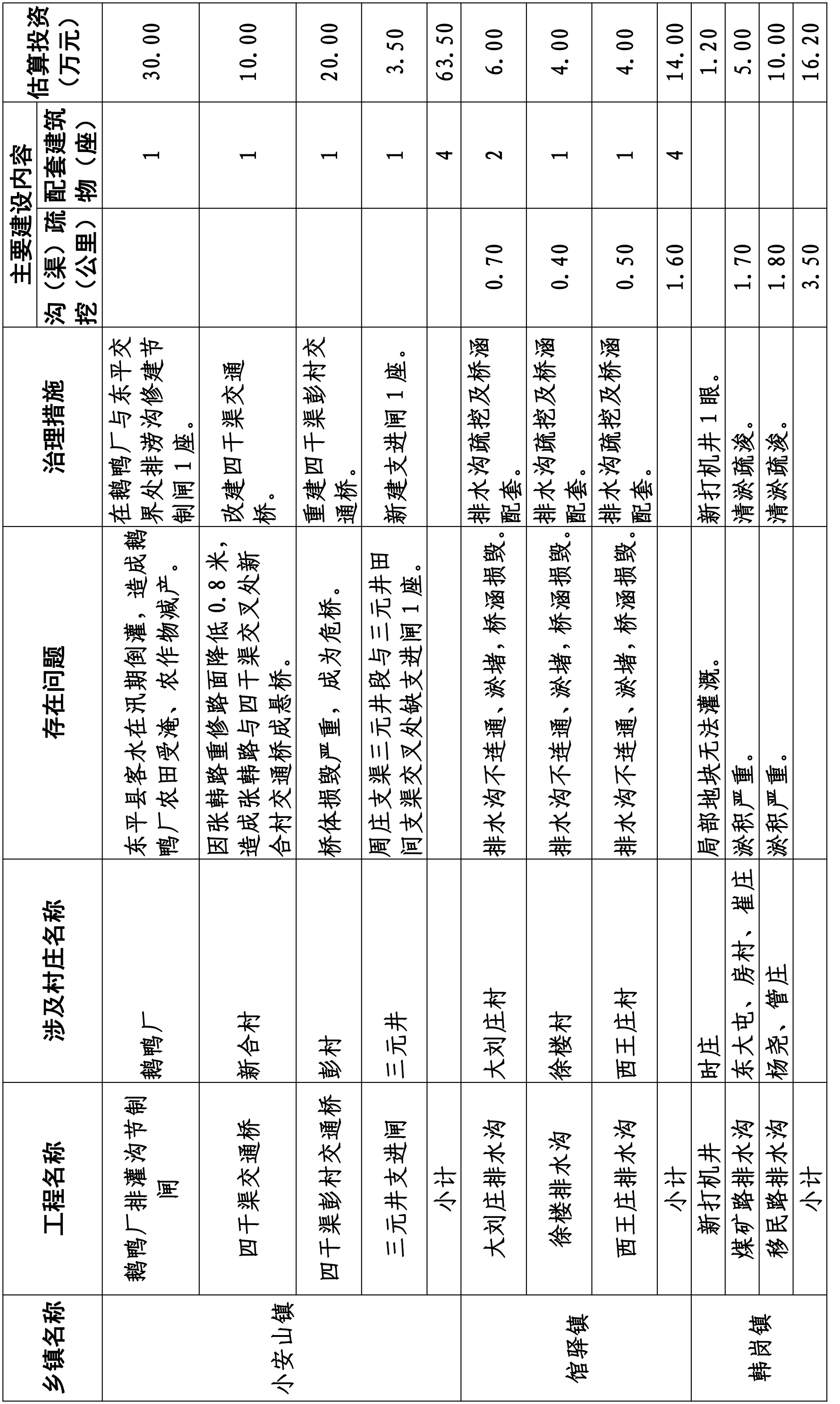

2.2021年“水韵梁山”建设乡镇治理工程任务
